岩国駅前南地区第一種市街地再開発事業
印刷用ページを表示する 掲載日:2025年2月5日更新

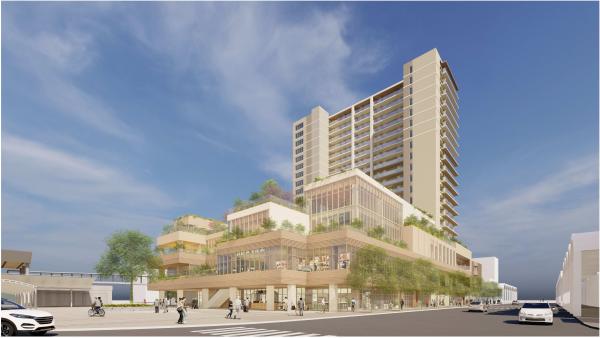

※このイメージパースは、一部完成と異なる場合があります
事業の概要
施行者 | 岩国駅前南地区市街地再開発組合 |
施行地区 | 岩国市麻里布町一丁目及び麻里布町二丁目の各一部 |
地区面積 | 約0.9ヘクタール |
施設概要 |
延床面積:約32,190平方メートル |
事業期間 | 令和3年度~令和11年度(予定) |
事業経緯及び予定
令和4年3月 | 都市計画決定 |
令和5年2月 | 組合設立認可 |
令和5年3月 | 組合設立 |
令和6年7月 |
事業計画認可 |
※現在、岩国駅前南地区市街地再開発組合では、昨今の工事費の高騰などの影響を受けて、計画の見直しを行っております。認可された事業計画では権利変換計画の認可を2025年1月、再開発ビル竣工を2028年9月の予定となっていますが、1年程度遅れる見込みです。
その他関連事項
岩国都市計画第一種市街地再開発事業の決定(岩国市決定) (PDFファイル)(166KB)
岩国駅前南地区市街地再開発組合HP<外部リンク>
